Artisan réalisant le coffrage de la paillasse d'un escalier en béton tournant avec planches découpées, étais métalliques et structure prête à recevoir les armatures sur un chantier de construction.
|

Escalier balancé : la méthode de coffrage expliquée en détail

Un escalier balancé change de profil dans le virage : chaque marche s’évase pour rester confortable, ce qui complique nettement son coffrage face à un escalier droit. Entre tracé de l’épure, choix de la méthode pour la paillasse, pose des armatures et délais de décoffrage, chaque étape pèse sur la solidité et l’aspect final. Ce guide détaille le déroulé complet, du calcul initial jusqu’à la finition du revêtement.

La géométrie de l’escalier balancé se calcule avant de couper la première planche

Un giron trop étroit dans le virage, une échappée qui passe sous la barre réglementaire : ces erreurs se corrigent difficilement une fois le béton coulé. Sur un escalier balancé, deux quart tournant ou demi tournant, les marches s’évasent dans les virages pour garder une largeur de passage constante sur toute la ligne de foulée. Cette géométrie variable exige un calcul complet avant le premier coup de scie.

Le tracé de l’épure sur le mur d’échiffre

Le traçage commence par l’épure, dessinée à la fois sur le mur d’échiffre, ou mur de refend, et sur le coffrage lui-même. Ce tracé fixe le nombre de marches, la hauteur de marche et le giron de chaque volée. Sur un chantier de formation en maçonnerie documenté par le blog J’apprends la maçonnerie, la même méthode s’applique : épure sur le mur, puis report sur le coffrage, avant la découpe des planches nécessaires au quart tournant.

La règle de Blondel, le repère de sécurité

La règle de Blondel encadre le confort et la sécurité de la foulée sur toute la longueur de l’escalier.

2H + G = 63 cm, où H désigne la hauteur de marche et G le giron.

Ce calcul doit rester valable y compris dans les marches évasées du virage, sous peine d’un pas irrégulier à la montée. Le contrôle porte aussi sur l’échappée, hauteur libre entre la ligne de foulée et le plancher supérieur, fixée à 2 m au moins d’après les repères usuels du gros œuvre béton armé, ainsi que sur le reculement, distance entre première et dernière marche selon les dimensions de la trémie.

Règle de Blondel

Vérifiez le confort de vos marches

Réglez la hauteur de marche et le giron pour contrôler si la formule 2H + G reste dans la zone de foulée confortable.

Hauteur de marche (H) 17 cm
Giron (G) 26 cm

2H + G = 60 cm

Repère théorique : 2H + G = 63 cm. Zone de foulée confortable généralement admise entre 60 et 64 cm. Ce calcul ne remplace pas le contrôle du giron dans le virage ni celui de l’échappée.

Ce que vérifie le calcul avant coffrage

  • Nombre de marches et hauteur de marche constante
  • Giron suffisant sur toute la ligne de foulée, y compris dans le virage
  • Échappée d’au moins 2 m entre nez de marche et plancher
  • Reculement compatible avec la trémie existante, dont les dimensions minimales et le calcul de l’échappée sont détaillés dans notre guide dédié

Qui réalise ce calcul

Sur les ouvrages de second œuvre lourd, ce plan est ensuite transmis à un bureau d’études béton, qui dimensionne les armatures avant coulage. Un particulier bricoleur peut tracer son épure au cordeau et au niveau à bulle pour un ouvrage simple ; un artisan ou un chantier privilégie souvent un logiciel de conception d’escalier en 3D dès que la géométrie se complique, notamment pour un double quart tournant.

ParamètreRepère usuel
Hauteur de marche12 à 17 cm
Gironenviron 25 cm en moyenne
Échappée2 m minimum
Règle de Blondel2H + G = 63 cm

Le coffrage de la paillasse : deux méthodes pour deux chantiers différents

Deux fois plus de découpes qu’un escalier droit, et pourtant un résultat qui doit rester lisse au centimètre près : le coffrage de la paillasse se joue sur cette contradiction. Deux méthodes coexistent sur le terrain, l’une manuelle et l’autre outillée, chacune adaptée à un profil de chantier différent.

La coupe en queue de billard, la méthode traditionnelle

La méthode traditionnelle repose sur la coupe en queue de billard. Dans la partie tournante, les planches de coffrage, contre-plaqué d’environ 5 mm ou planches de 27 mm selon les cas, sont sciées en triangle et chanfreinées à la demande, car la pente est plus forte à l’intérieur du virage qu’à l’extérieur. Les planches restent alignées côté extérieur du tournant, tandis qu’elles se chevauchent légèrement côté intérieur, ce qui forme un petit escalier que le chanfrein doit atténuer. Pour obtenir un fond de paillasse lisse, prêt à peindre, un plâtrage ou un enduit du coffrage avant coulage évite de reboucher les irrégularités après décoffrage.

Les tubes télescopiques, la méthode outillée

Une alternative existe avec des tubes télescopiques, développés notamment par le fabricant Leviat pour ce type d’ouvrage. Ces tubes s’ajustent à la longueur voulue et évitent les découpes en sifflet, longues à réaliser à la main. Ils sont ensuite recouverts d’un tapis à bulle armé, avant la mise en place des armatures et des contremarches.

Pour un escalier de 16 marches sur 1 m de large, Leviat chiffre le besoin à 90 tubes 92-160 et 10 tubes 146-200, pour environ 2 heures de travail, avec un plafonnage nécessaire en partie inférieure.

Quelle que soit la méthode retenue, le montage reste le même dans ses principes : une planche de fond sert d’appui aux marches, des limons latéraux sont solidarisés par des tasseaux horizontaux pour l’écartement des marches et des tasseaux verticaux pour l’aplomb des contremarches. Des étais réglables, ou des chandelles à vis, soutiennent l’ensemble, avec un contrôle systématique au niveau à bulle sur chaque marche.

MéthodeAvantageContrainte
Coupe en queue de billardPeu de matériel spécifiqueDécoupe longue, chanfrein à la demande
Tubes télescopiquesMontage rapide, environ 2 h pour 16 marchesPlafonnage nécessaire en partie inférieure
  1. Tracer et fixer la planche de fond
  2. Poser les limons latéraux et les tasseaux d’écartement
  3. Ajuster les tasseaux verticaux pour l’aplomb des contremarches
  4. Étayer avec des étais réglables ou des chandelles à vis
  5. Contrôler chaque marche au niveau à bulle

Un particulier bricoleur choisit le plus souvent la coupe en queue de billard pour un seul escalier à réaliser ; un artisan ou un chantier qui enchaîne plusieurs volées gagne du temps avec les tubes télescopiques.

Ferraillage, coulage et décoffrage : les délais qui garantissent la solidité

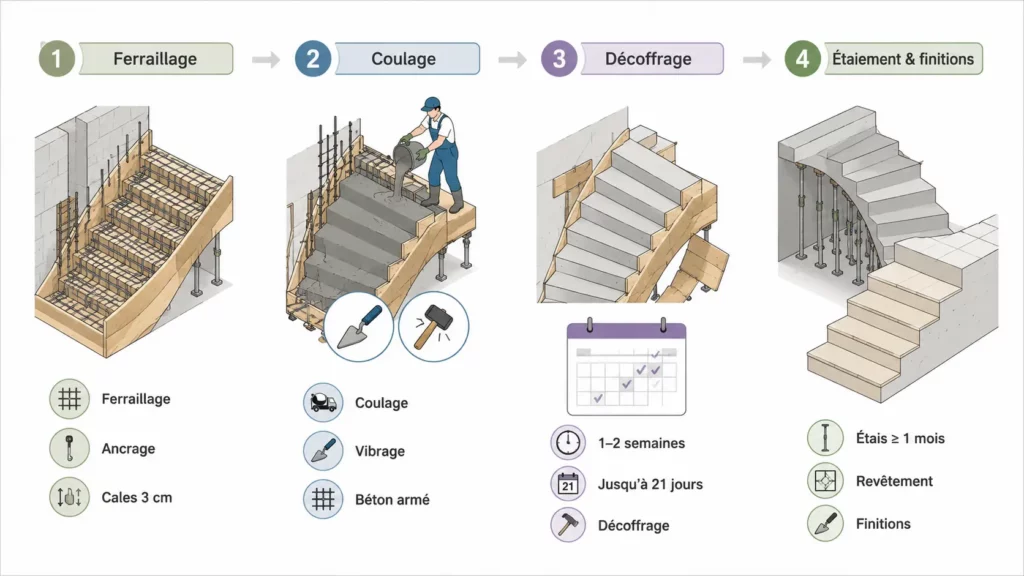

Infographie présentant les quatre étapes de réalisation d'un escalier balancé en béton armé : ferraillage, coulage, décoffrage puis maintien des étais et finitions.

Trois semaines d’attente contre une seule : sur un escalier balancé, le délai de décoffrage varie fortement d’un chantier à l’autre, et cette différence pèse sur la solidité de l’ouvrage fini.

La pose des armatures, entre parties droites et virage

La pose des armatures suit le plan transmis par le bureau d’études. Sur les parties horizontales, les aciers longitudinaux se posent sans difficulté particulière. Dans les sections courbes ou verticales du virage, en revanche, le coude des aciers demande plus de soin pour respecter le tracé. Le treillis en acier, complété par des fers tors, des cadres et des épingles, doit être ancré dans la maçonnerie des murs de refend, via une saignée creusée au préalable, puis arrimé au sol pour être réellement porteur. Des cales d’environ 3 cm maintiennent le treillis écarté du fond du coffrage, pour garantir un enrobage correct du métal par le béton. Les contremarches sont ensuite clouées ou vissées sur les planches de rive, une fois les aciers en place.

Le coulage et le vibrage du béton

Le coulage suit un ordre déterminé : le béton armé se verse de la première marche jusqu’à la dernière, la plus haute, puis se vibre à la truelle et en frappant les planches au marteau, pour chasser les bulles d’air et éviter tout nid de cailloux.

Des délais de décoffrage qui varient selon les retours de chantier

Sur un chantier documenté sur le forum BricoZone, un contributeur recommande d’attendre 21 jours avant de décoffrer un escalier balancé, compte tenu de sa géométrie complexe. D’autres retours de terrain évoquent un décoffrage possible dès 1 à 2 semaines, à condition de conserver les étais de soutien en place pendant au moins 1 mois après le coulage. Faute de règle identique valable partout, mieux vaut suivre les préconisations du fabricant de béton utilisé et les prescriptions du DTU applicable au gros œuvre béton armé.

Les finitions qui closent le chantier

Une fois le décoffrage effectué et les étais retirés selon le délai retenu, les finitions se posent : revêtement en carreaux, béton ciré ou terre cuite sur chaque marche, avec des baguettes de nez de marche pour protéger les arêtes, et un enduit sur la sous-face de la paillasse, prêt à peindre.

ÉtapePoint de vigilance
Pose des armaturesCoude soigné des aciers dans le virage, ancrage dans la maçonnerie
CoulageVibrage systématique pour éviter tout nid de cailloux
DécoffrageDe 1 à 2 semaines selon les chantiers, jusqu’à 21 jours selon d’autres retours
ÉtaisÉtais conservés au moins 1 mois après coulage

Coffrer un escalier balancé : un chantier qui se prépare avant de se réaliser

Coffrer un escalier balancé exige un enchaînement méthodique : calcul de l’épure et de la règle de Blondel, choix entre découpe en queue de billard ou tubes télescopiques pour la paillasse, ancrage soigné des armatures, puis un délai de décoffrage respecté selon le béton utilisé. Les retours de chantier montrent des écarts réels, de 1 à 2 semaines jusqu’à 21 jours selon les cas, ce qui rend le dialogue avec l’artisan retenu déterminant avant de signer un devis. Pour un particulier, la question centrale reste souvent la même : réaliser soi-même un ouvrage de second œuvre aussi technique, ou confier la totalité du chantier à un professionnel qualifié. La même question se pose à l’inverse pour un escalier déjà posé mais mal dimensionné : notre guide comment raccourcir un escalier trop grand détaille jusqu’où un bricoleur peut intervenir seul.

portrait de Marc Delcourt, auteur chez plaisir maison

Ancien conducteur de travaux dans le second œuvre pendant quinze ans, Marc a piloté des chantiers de rénovation avant de devenir rédacteur technique indépendant. Il connaît aussi bien les contraintes budgétaires d’un chantier que les critères qui font qu’un professionnel tient ses délais ou pas. Sur Plaisir Maison, il éclaire les décisions de rénovation avec un regard de terrain : ce qui coûte vraiment cher, ce qui vaut le coup, et comment éviter les pièges au moment de choisir un artisan ou un budget. Il écrit également pour quincaillerie-tarnaise.fr, dédié au geste technique et à la pose.
